华北石化装置检修开始全面攻坚

发布时间:2022-07-20 点击数:1828

(通讯员 张延祥)正值七月,酷暑难耐,忙碌的检修现场,暑气蒸腾,给检修参战人员带来了极大的困难。然而,“炼达人”早已习惯与逆境斗、与难题斗、与时间斗,就为实现“一次开车成功”和“一次开工无泄漏”的“两个一”奋斗目标。检修参战人员顶着烈日,热情高涨,拭汗前行,取得了阶段性进展。

截止719日,华北石化装置检修项目各项任务全部开启,正式进入全面攻坚阶段。

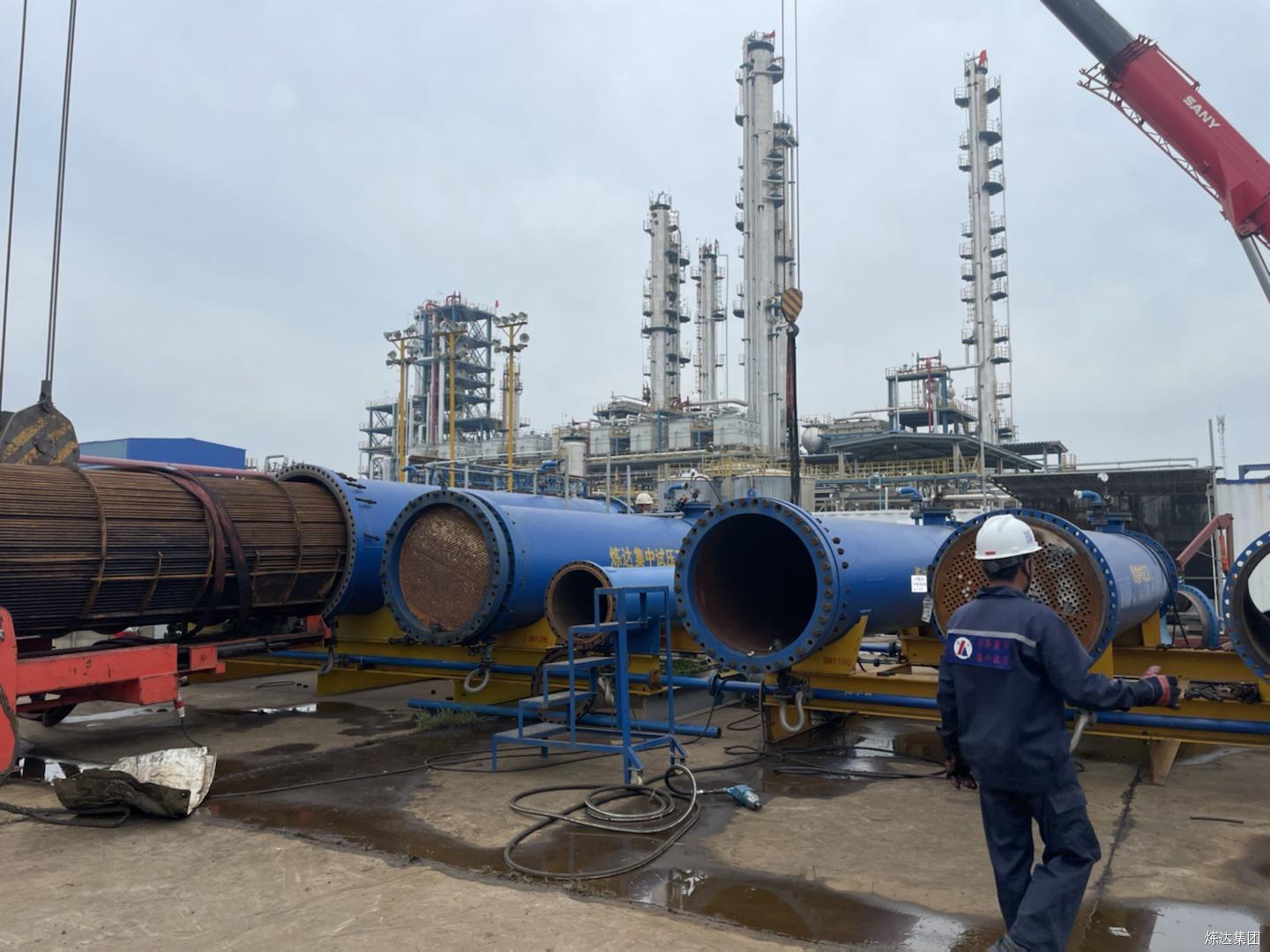

目前,常减压装置主线换热器已抽出59台管束,回装9台,剩余12台三天内送至清洗场地,25座容器已完成7座拆检清理工作,9台空冷器已完成3台拆检及更换风机、水箱;常压塔、汽提塔、初溜塔已开始拆塔盘、通道板,整体完成30%;常压炉、减压炉已完成908根热管拆除;工艺及技改共计11项近7700吋焊口,已预制完成3400吋,电脱盐4座储罐清淤接近尾声,其它常规检修进度可控。

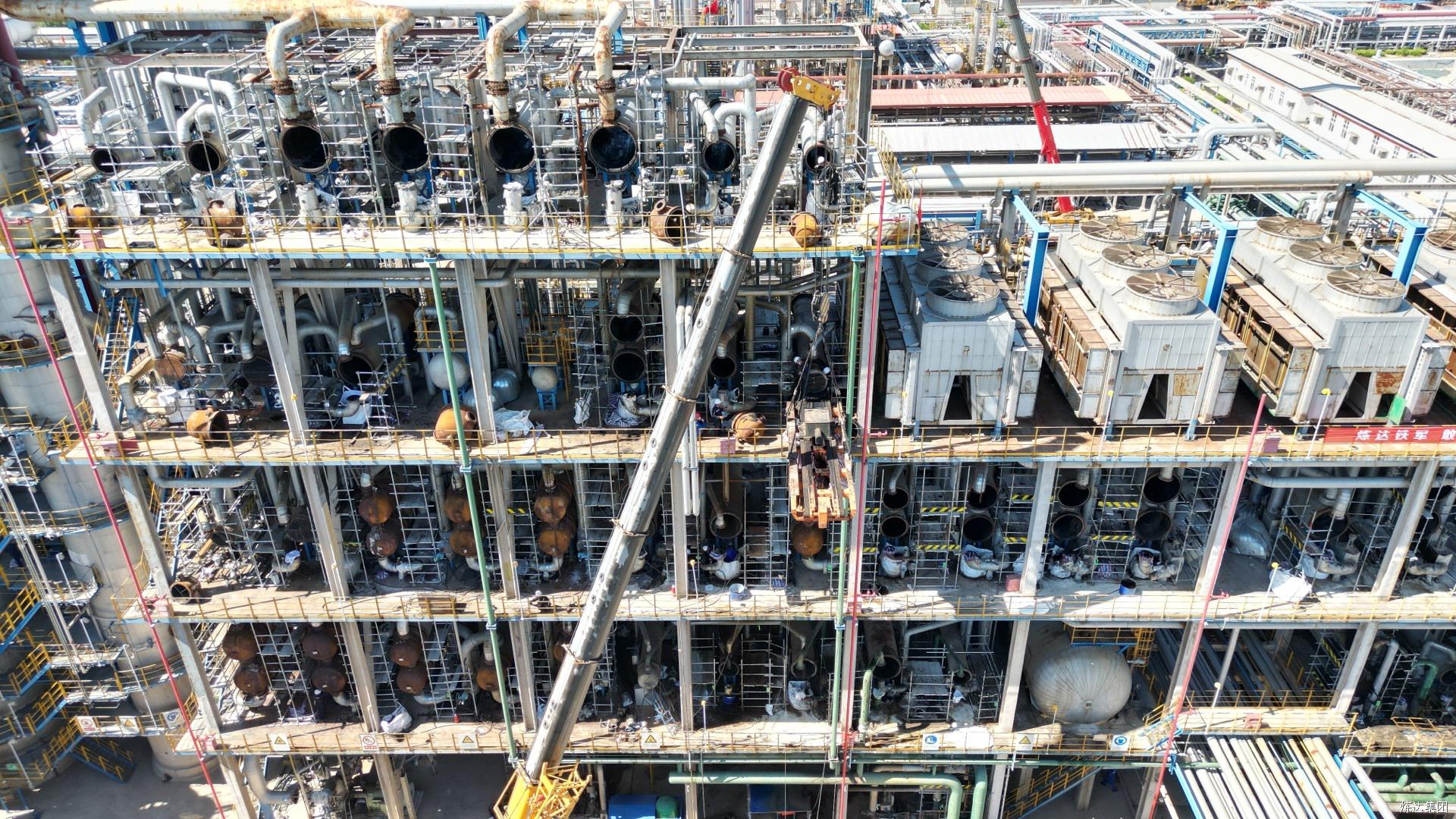

动力锅炉装置整体项目完成45%,其中主线项目余热锅炉两台50吨省煤器已完成保温、膨胀节、烟道的拆除工作,运行轨道安装完成,预计723号两台设备达到落地条件,新省煤器预计813号组对安装完成,此项目也定为整个检修的节点项目,项目部高度重视,反复查询图纸和现场实际测量、计算,专项方案已审批通过。

电气仪表专业20台调节阀已外送,22台流量计全部送检,18台热电偶拆检全部完成,3台机柜更换接近尾声,已敷设电缆12800米,整体进度完成62%,进度可控。

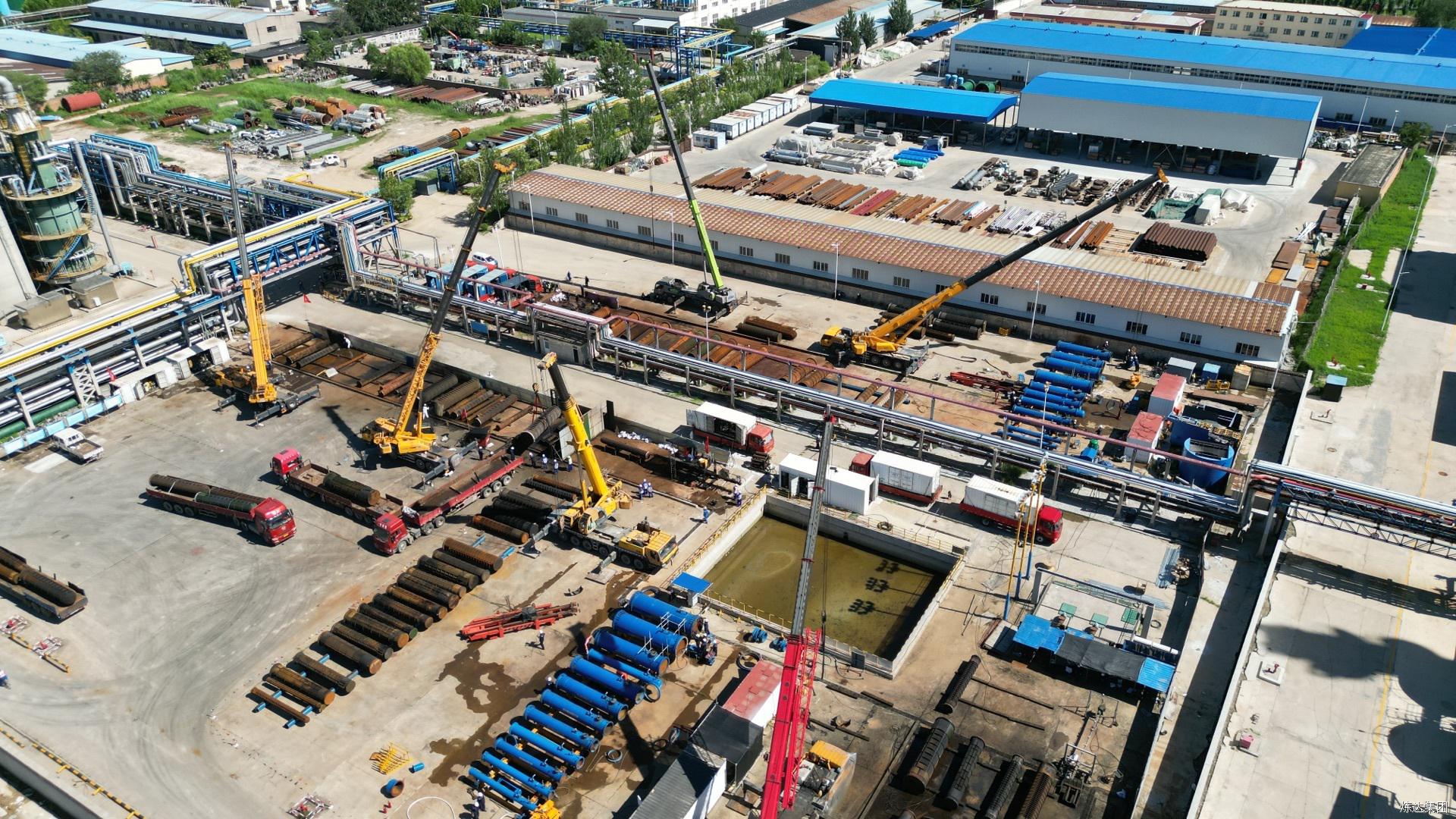

清洗及集中试压工作在清洗场地预计将有近440台管束进入,现已收到192台换热器管束,共清洗验收完毕153台;集中试压预计有350台管束,现已完成82台管束试压验收。

另外,项目部还肩负着呼和浩特石化80余台新管束和136台旧管束的清洗和集中试压任务,预计将在724日部分人员及工装转移至呼和浩特石化,开启“双线”作战。
